Etapas del Proyecto
El proyecto Conjunto de Usos Mixtos Pabellón Polanco se desarrollará en un tiempo estimado total de 48 meses (4 años)divididos en 2 etapas que se traducen a 1,296 días considerando de lunes a sábado.
Las 2 etapas para la construcción del proyecto tendrán una duración 29 meses y 44 meses respectivamente; las cuales tendrán actividades simultaneas de demolición, excavación y construcción las cuales se llevarán a cabo las siguiente manera.
Duración del proyecto por etapas
Descripción general de las actividades por etapa constructiva
Las etapas de demolición y de construcción responden a la existencia de la Plaza comercial Pabellón Polanco, cuya estructura incluye columnas, trabes y losas de entrepiso, así como muros, plafones y pisos de los locales comerciales y áreas comunes, instalaciones, estructura metálica, cubiertas de lámina, patios y todos los elementos de herrería y mobiliario.
Primera etapa – 29 meses
Demolición de una superficie de 90,376.37 m² ( 12,036.79 m² sobre nivel de banqueta y 78,339.58 m² bajo nivel de banqueta) de la sección sur de la Plaza comercial Pabellón Polanco que ha estado en operación y funcionamiento desde el año 1990, la cual tiene 105,599.00 m² de superficie total construida. Posterior a la demolición se comenzará con la obra de ampliación del proyecto.
Segunda etapa- 44 meses
Se conservará la tienda departamental Sears y la sucursal bancaria CitiBanamex, con una superficie equivalente a 15,222.63 m², la cual se integrará a la modificación y ampliación del proyecto para formar un conjunto de usos mixtos que además de ser un centro comercial, contempla una superficie de vivienda y estacionamiento, con una superficie total de construcción de 189,385.61 m², de la cual, 62,775.60 m² se localizarán sobre nivel de banqueta (15,222.63 m² de construcciones existentes + 47,552.97 m² de ampliación) y 126,610.01 m² bajo nivel de banqueta; distribuidos en 5 niveles sobre nivel de banqueta y 6 sótanos bajo nivel de banqueta, con un total de 1,680 cajones de estacionamiento y 275 cajones de bici estacionamiento.
Las actividades de la demolición se llevarán a cabo en apego a la normatividad relativa a la protección de los trabajadores de la obra, los peatones y usuarios de la vía pública, y manteniendo la protección de las construcciones colindantes y aledañas. El cumplimiento a ello estará a cargo de un especialista en Seguridad, un brigadista en aplicación de un Plan de Seguridad e Higiene durante el proceso de construcción.

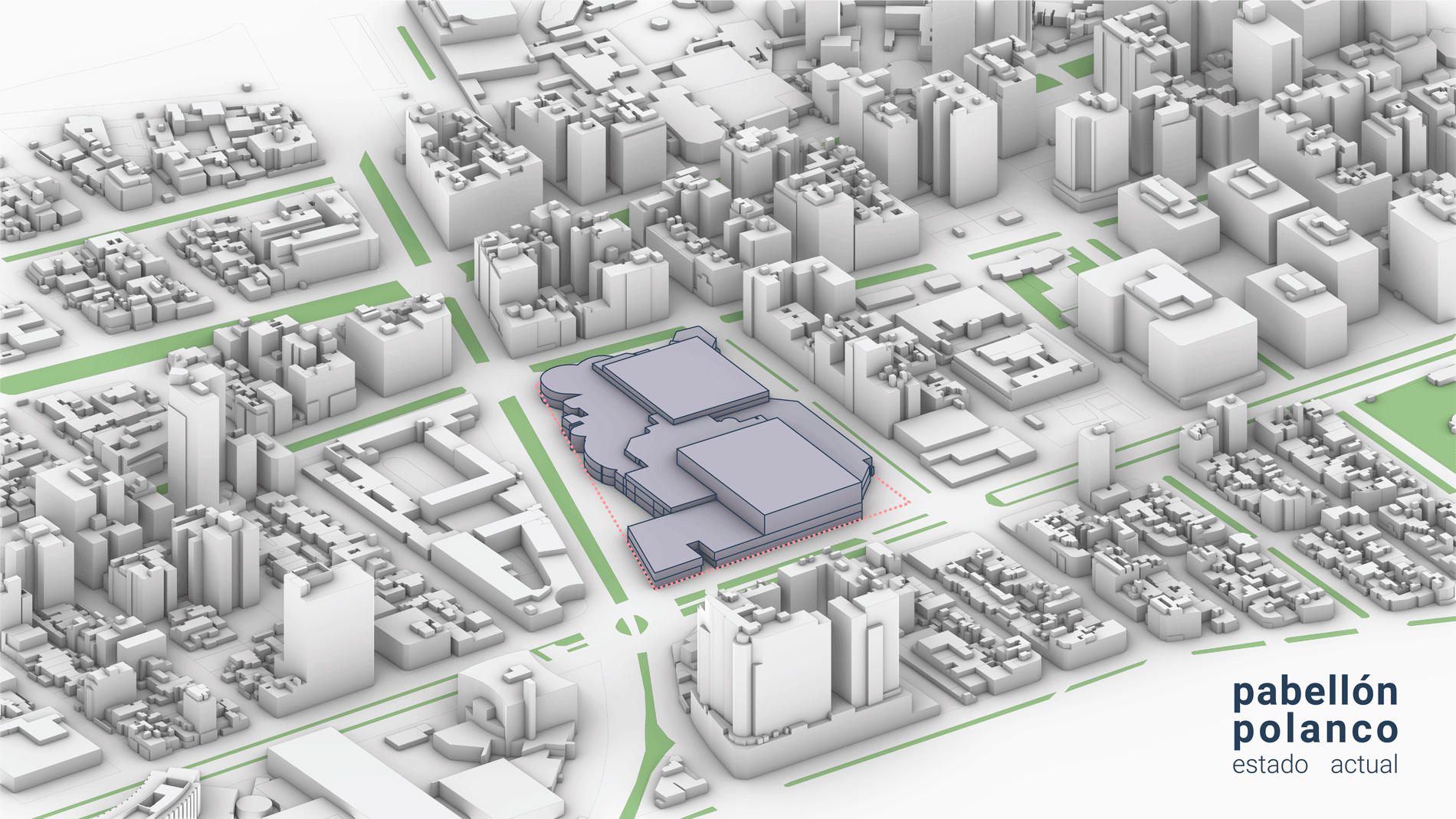

Proceso constructivo
Superficies por etapas del proyecto
